Lagendijk en Sluisstraat

Lagendijk

De huidige inrichting is versleten en toe aan vervanging. De Lagendijk is een bijzondere dijk in Zaanstad. Vanwege het historisch karakter en ligging besteden we extra zorg aan de nieuwe inrichting.

Veelgestelde vragen

  • Wij vervangen de bestrating met  hoogwaardigere materialen met een mooie uitstraling;
  • Trottoirs worden als het kan verbreed;
  • Extra plantvakken en bomen krijgen een plek, zieke bomen worden verwijderd;
  • We vervangen de lantaarnpalen;
  • Kabels en leidingen worden vervangen of verplaatst;
  • Fietsers krijgen een belangrijke plek op de weg;
  • Er komen verkeersdrempels;
  • In het ontwerp houden wij rekening gehouden met de aanwezige fabrieken.

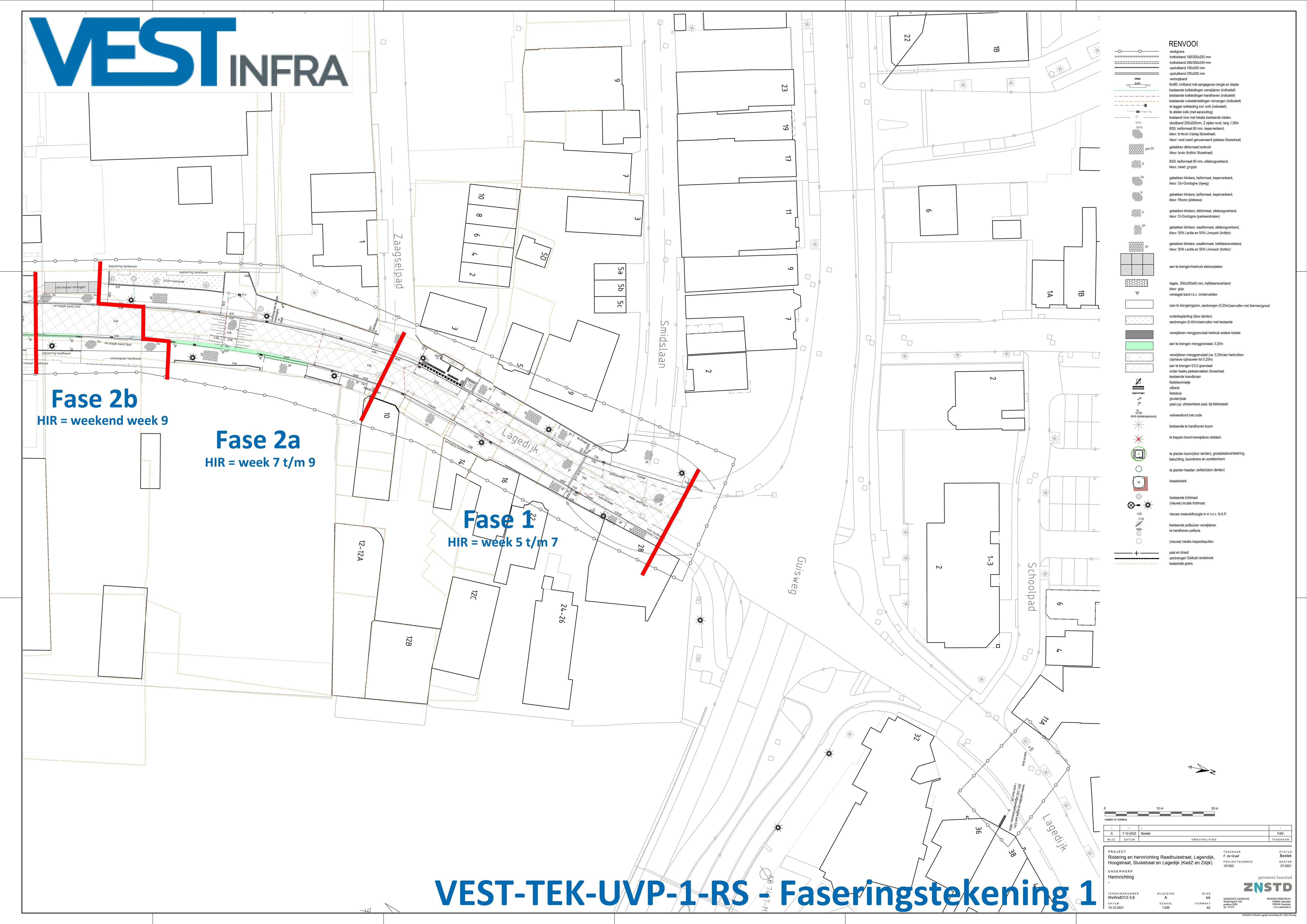

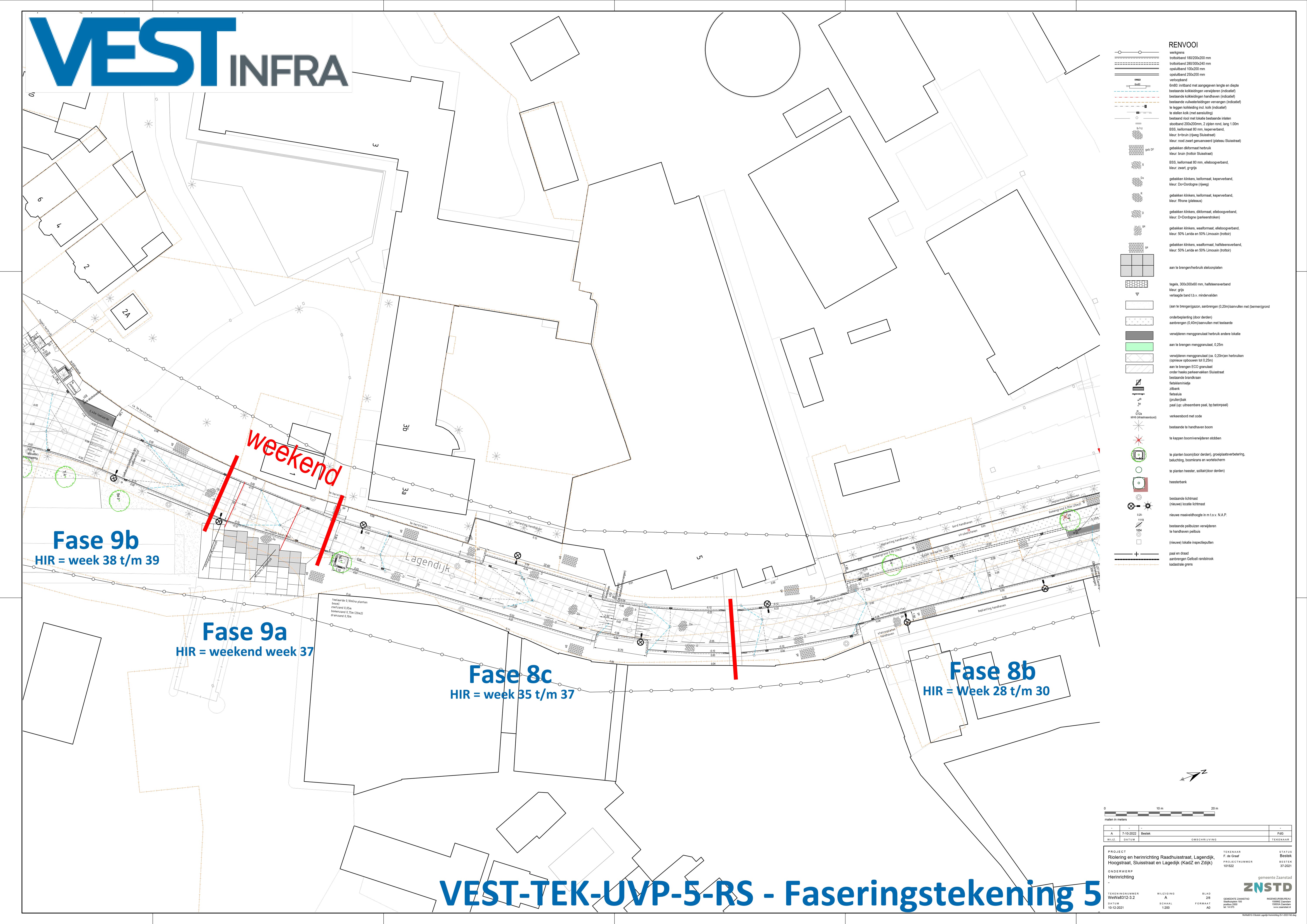

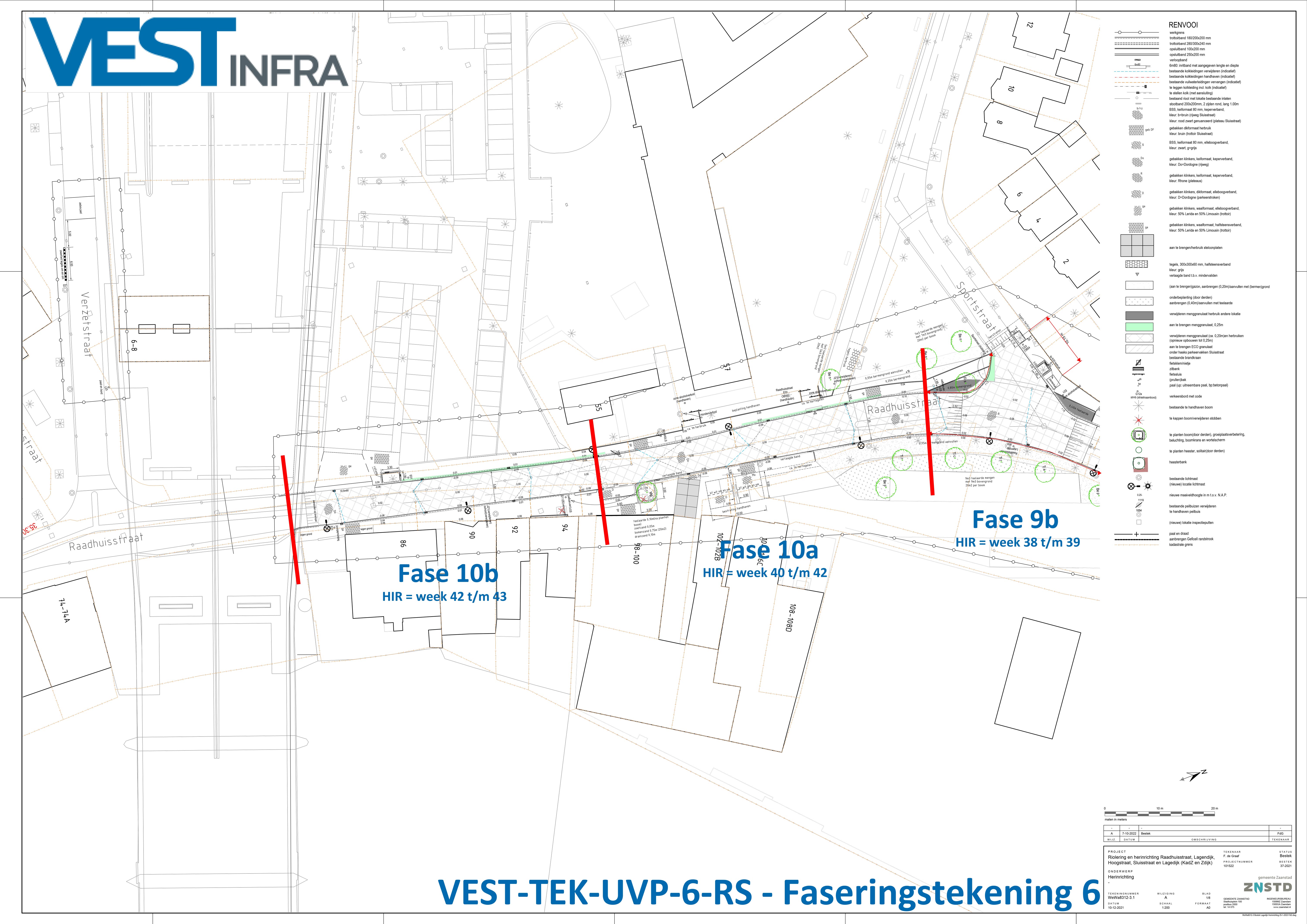

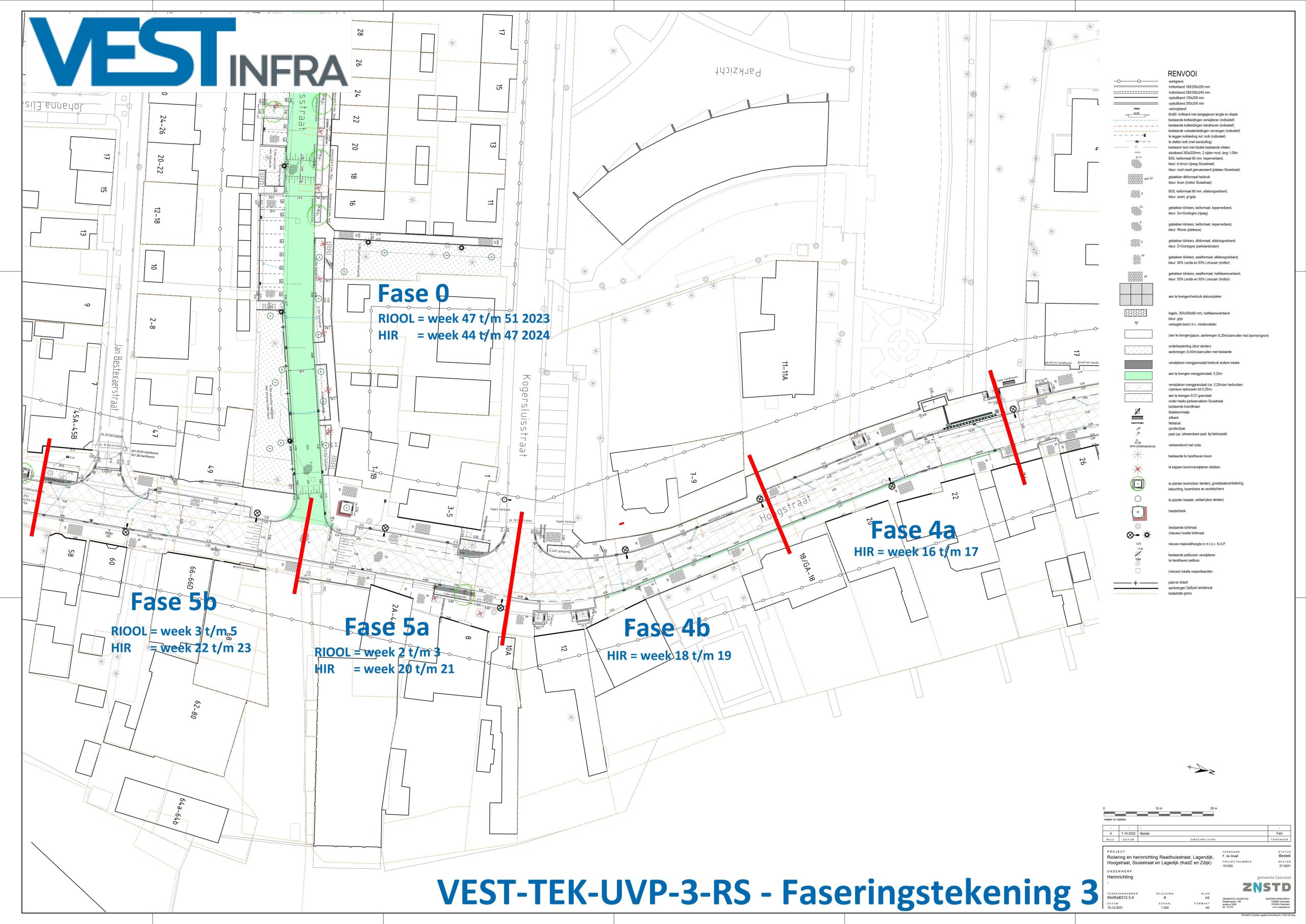

Vanaf begin januari 2024 start de rioolvervanging  in de volgende straten (op werkvolgorde):

Kogersluisstraat – J. Bestevaerstraat – Lagedijk. Aansluitend vindt de herinrichting plaats vanaf de Guisweg richting de A8. Het hele project duurt naar verwachting tot eind december 2024. De aannemer houdt u op de hoogte over de voortgang van het werk.

Het ontwerp is nu vastgesteld. Het werk gaan wij binnenkort aanbesteden. Via onderstaande button ziet u het definitieve ontwerp.

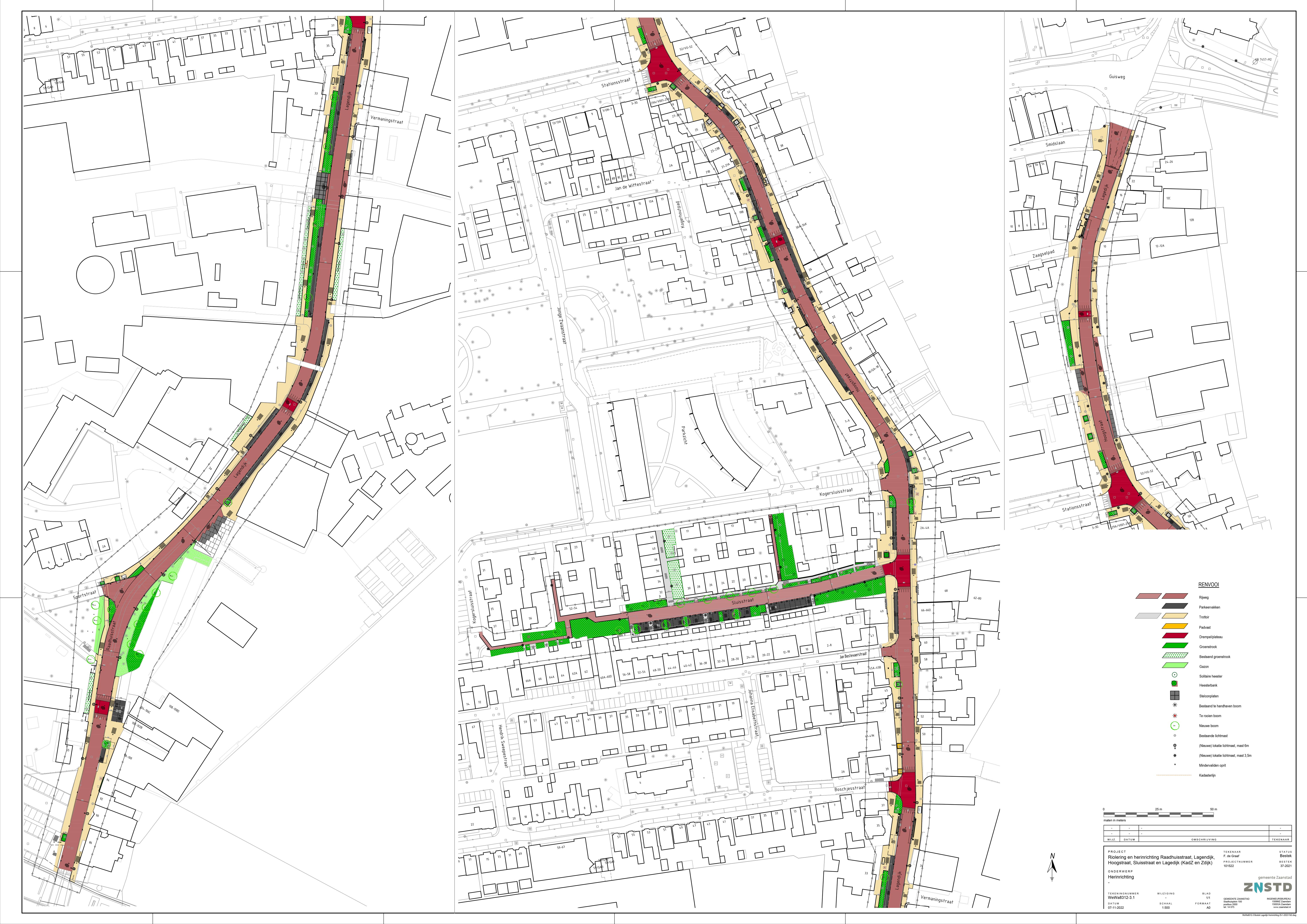

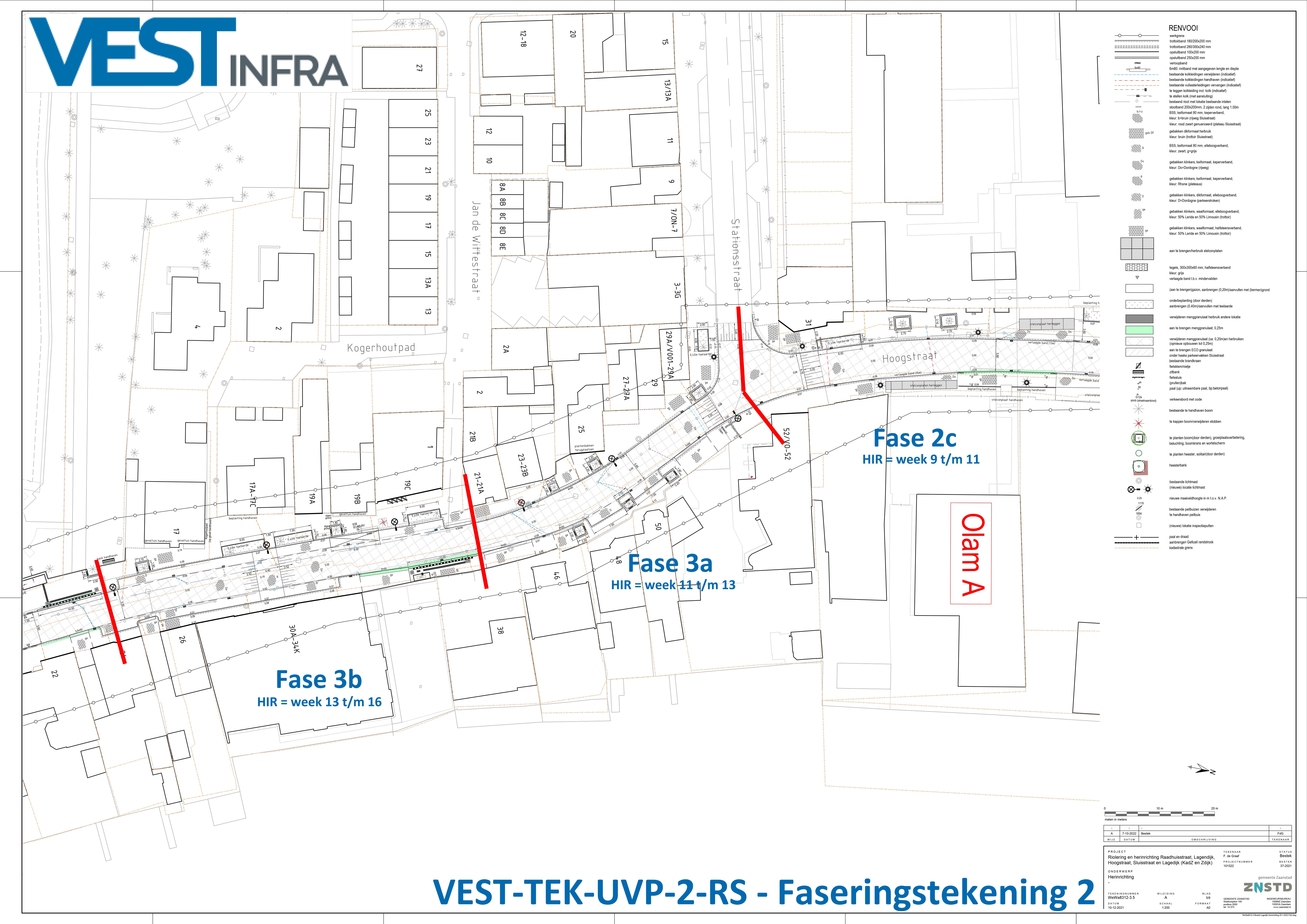

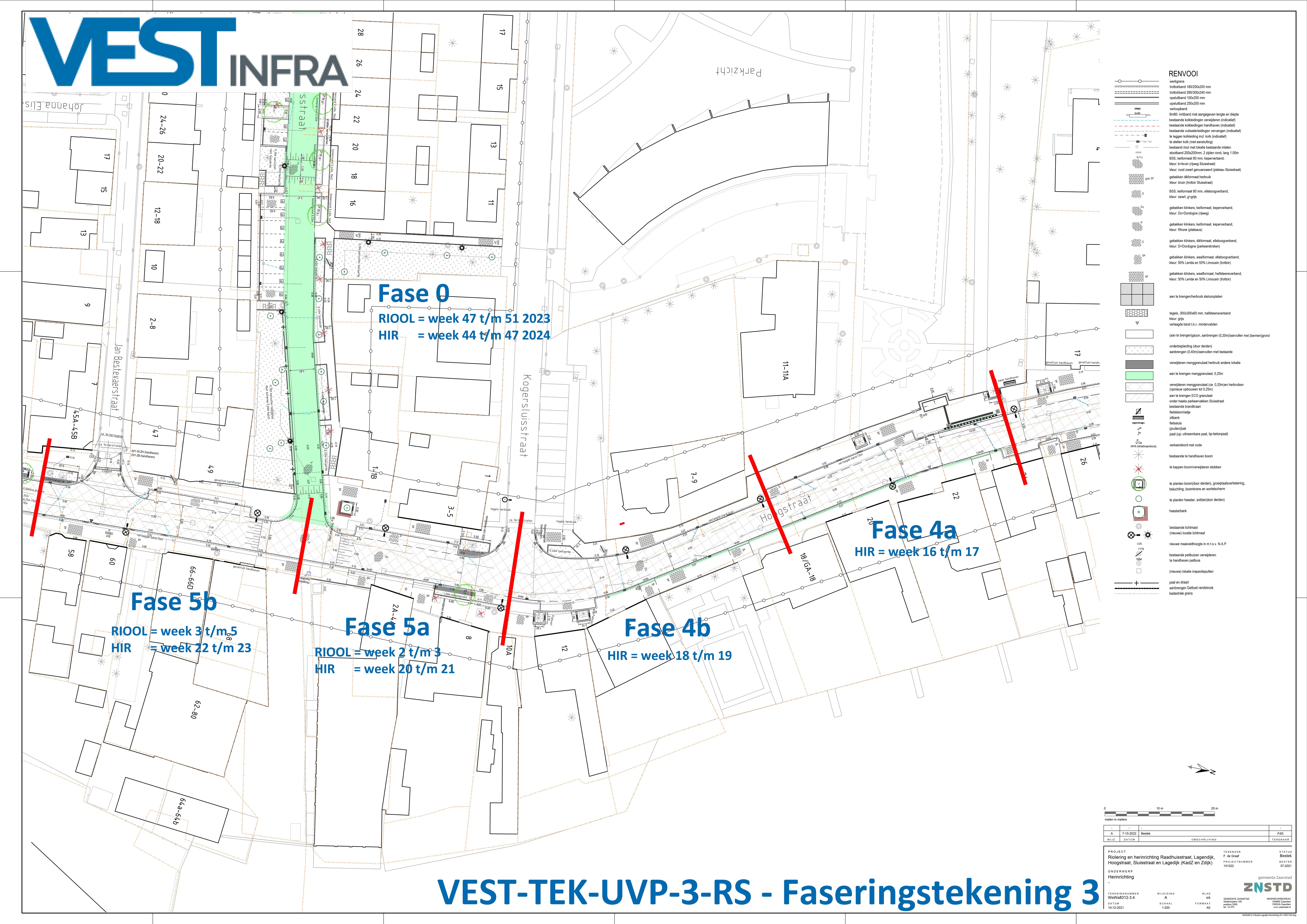

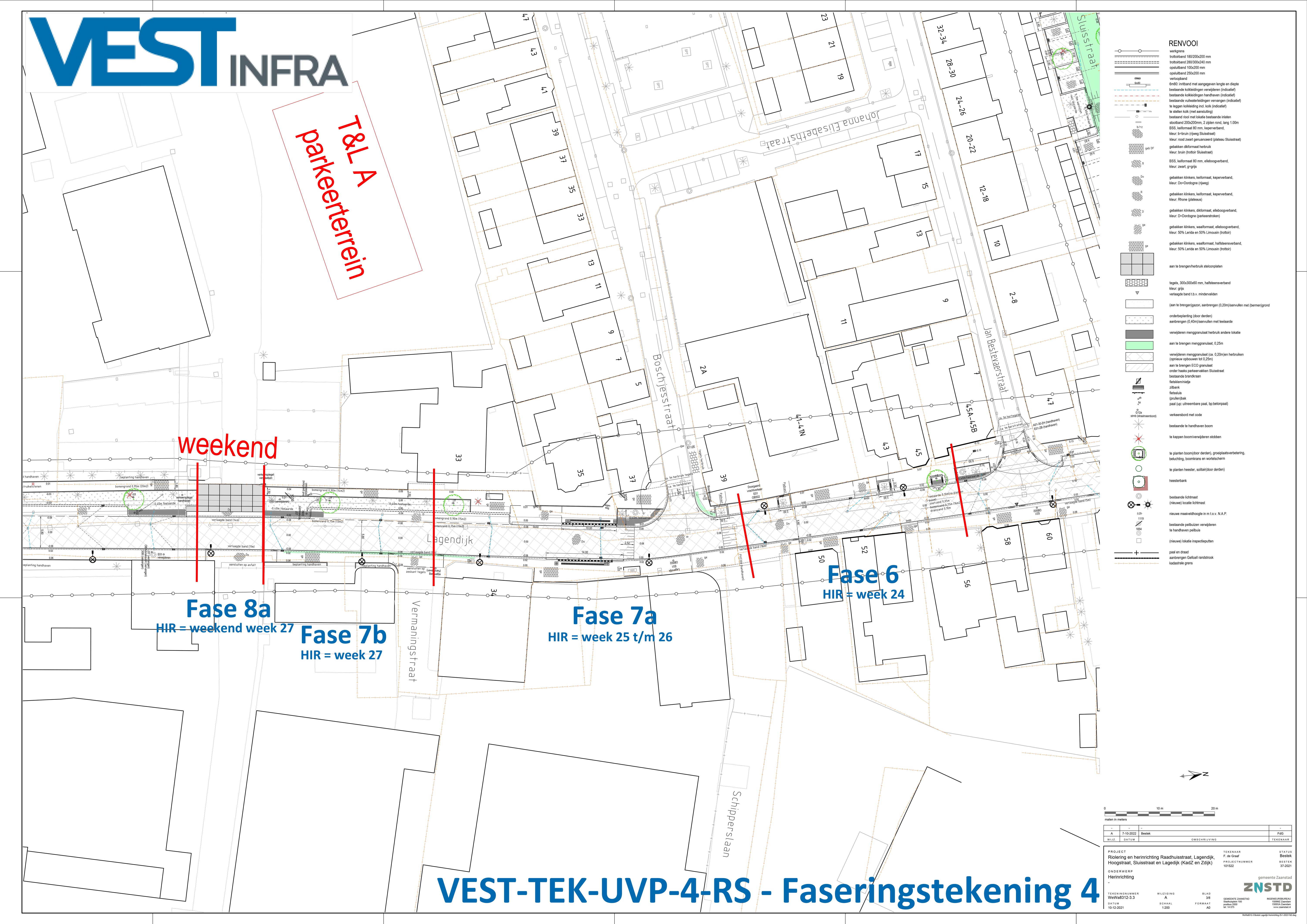

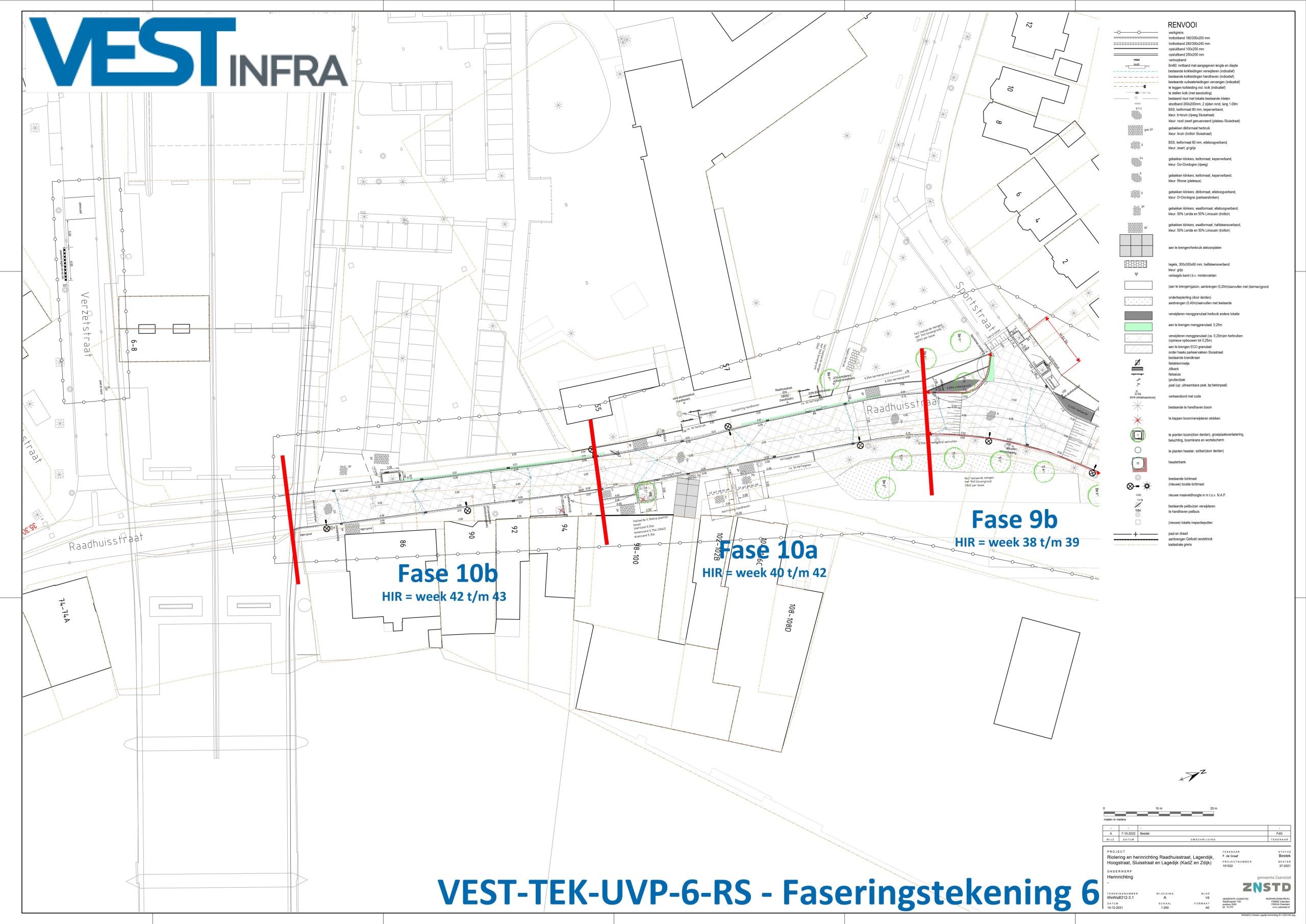

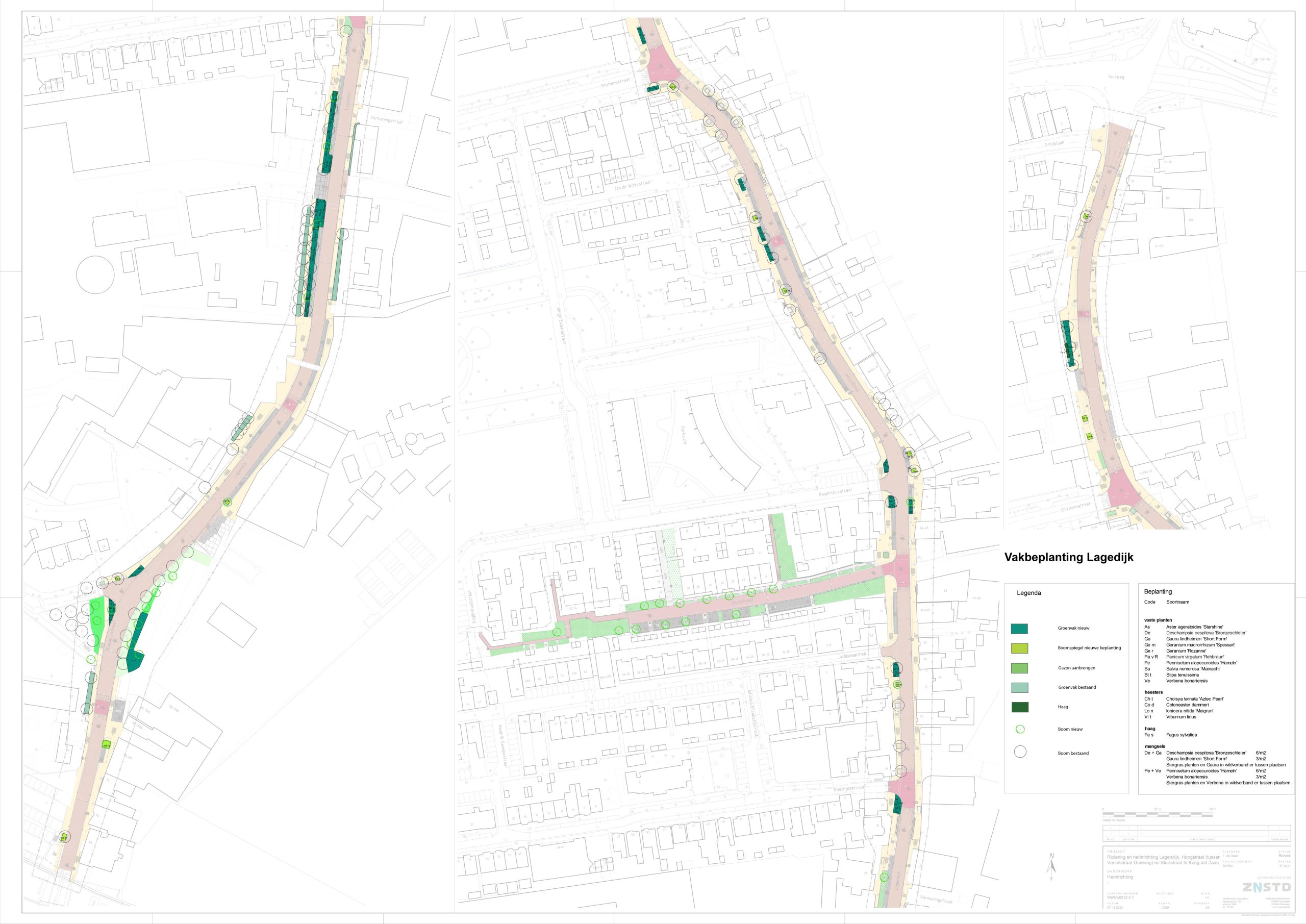

Het projectgebied is de Lagendijk en de Hoogstraat vanaf het viaduct Coentunnelweg  (A8) tot molen “De Bleeke Dood” (vlakbij Julianabrug). Klik op de onderstaande tekening om hem te vergroten.

Via de BouwApp kunnen wij u snel en vaak informeren over het project

Deze app kunt u 1 week voor het begin van de werkzaamheden downloaden. De app is beschikbaar voor iOS (Apple) en Android en is te downloaden op zowel een smartphone als een tablet..De projectnaam is: HIR Lage(n)dijk e.o. U kunt hier ook uw vragen stellen.

Natuurlijk krijgt u ook huis-aan-huis brieven. Deze brieven worden minder vaak verstuurd.

Meer informatie

Bel met het telefoonnummer 14 075 en vraag naar René Bien of stuur een mail naar R.Bien@zaanstad.nl

Wilt u meer weten over hoe een project tot stand komt? Bekijk de pagina over Projecten in Zaanstad.

Sluisstraat

Het riool in de Sluisstraat moet vervangen worden. Wij vernieuwen gelijk de bestrating, een deel van het groen en de lantaarnpalen.

Veelgestelde vragen

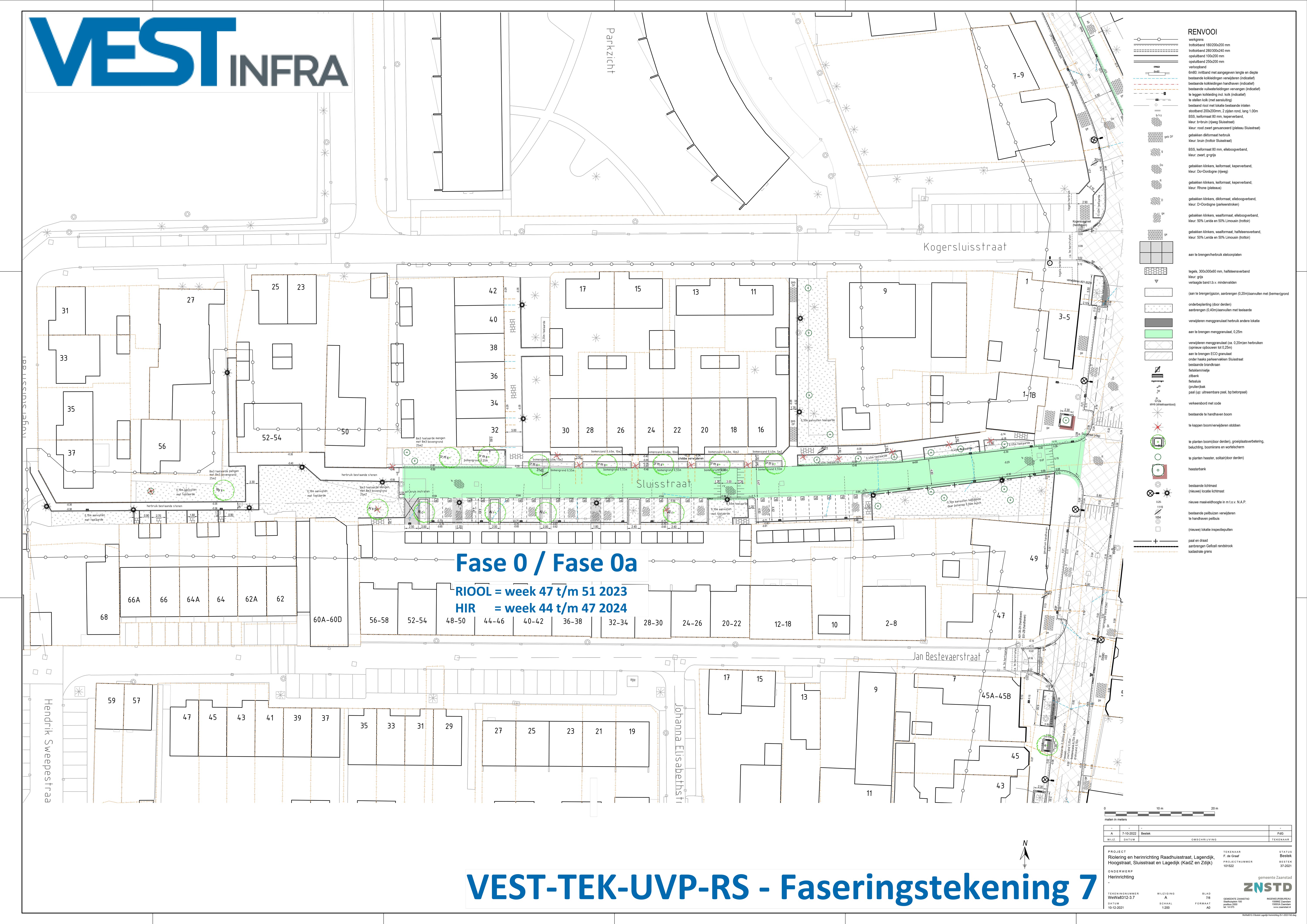

Vanaf 20 november 2023 is aannemer VEST Infra begonnen met de werkzaamheden. Ze starten in de Sluisstraat met de vervanging van het riool. Dit duurt ongeveer 5 weken.

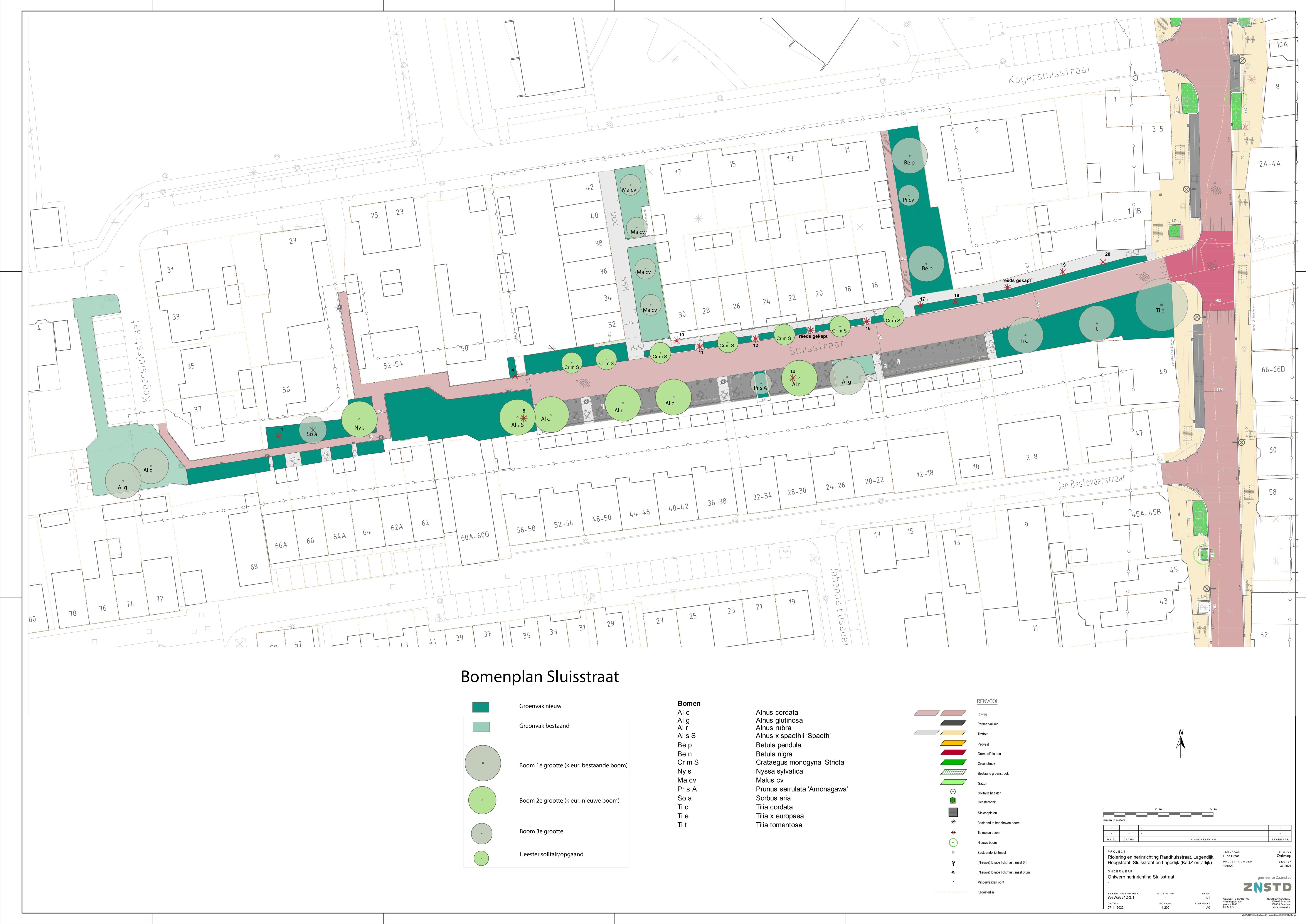

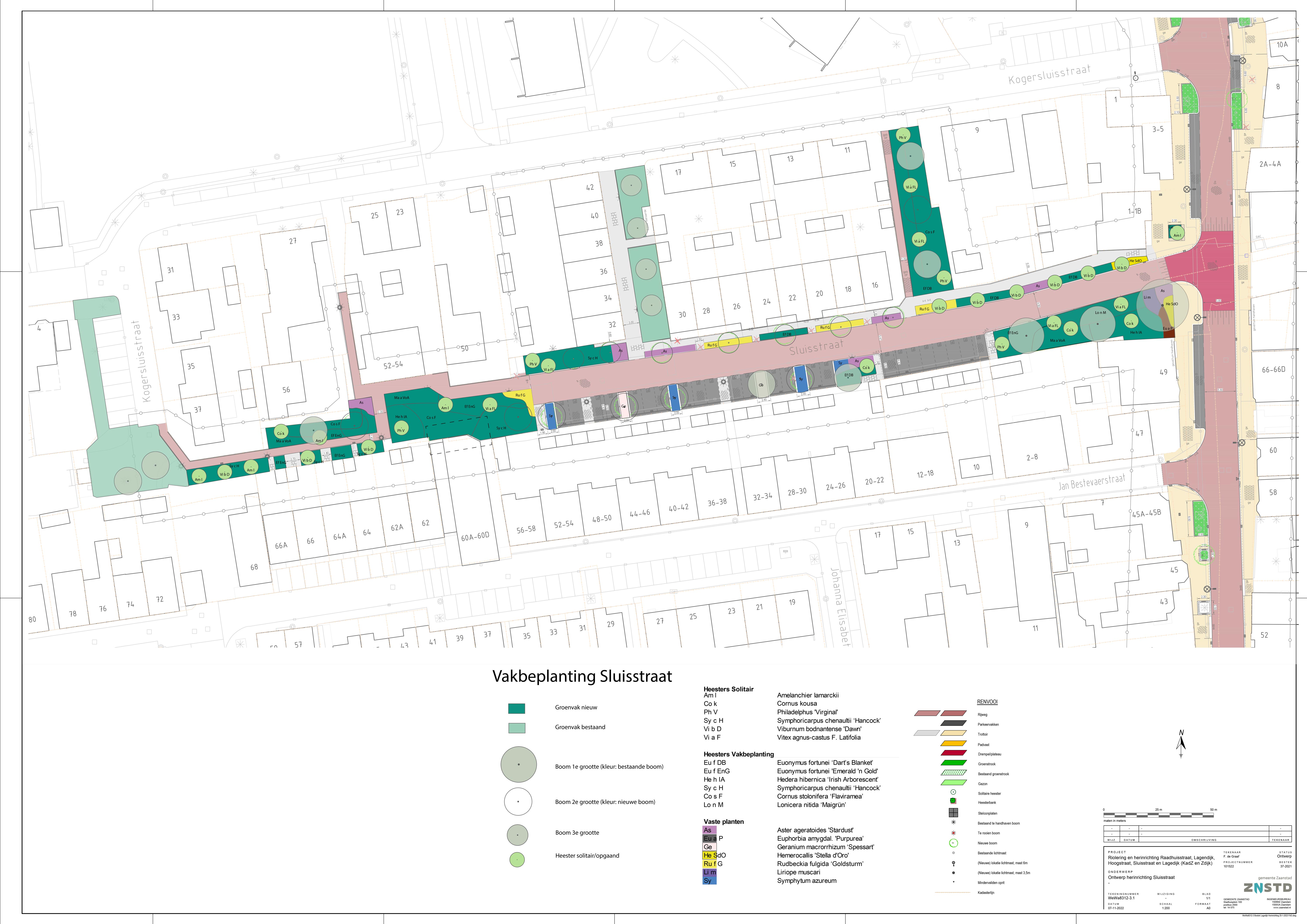

Uit extern onderzoek blijkt dat er bomen in de straat een beperkte levensverwachting hebben. Aangevuld met benodigde ruimte in de bodem voor kabels en leidingen en  de  herinrichtings-werkzaamheden is het daarom nodig om bomen te kappen. Wij hebben een vergunning aangevraagd voor het kappen van 12 bomen. In de Sluisstraat komen daar 13 kwalitatieve bomen voor terug.

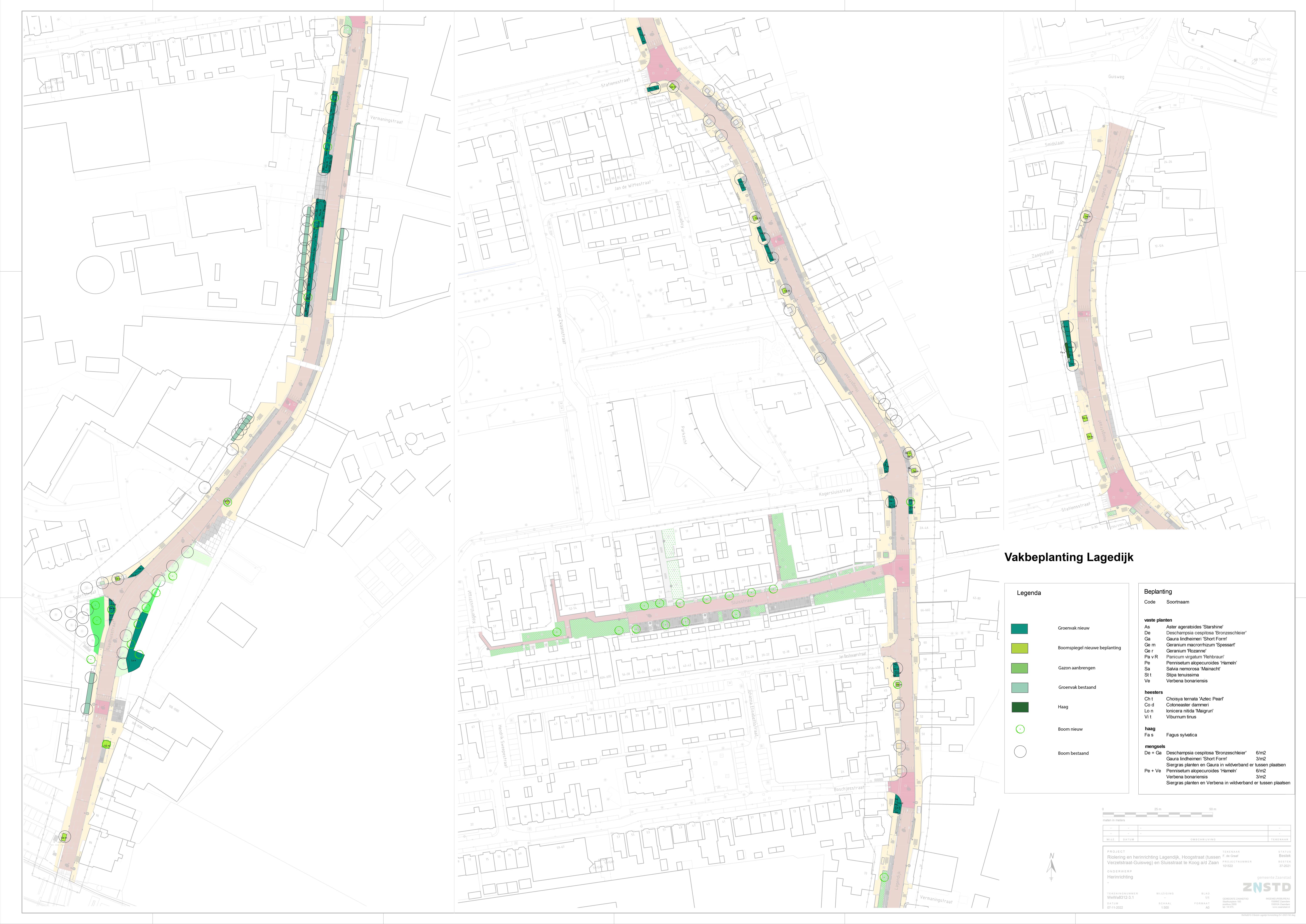

Hartelijk dank voor de ontvangen reacties. Met uw ideeën en de standaard Zaanse materialen hebben wij het  volgende ontwerp gemaakt.

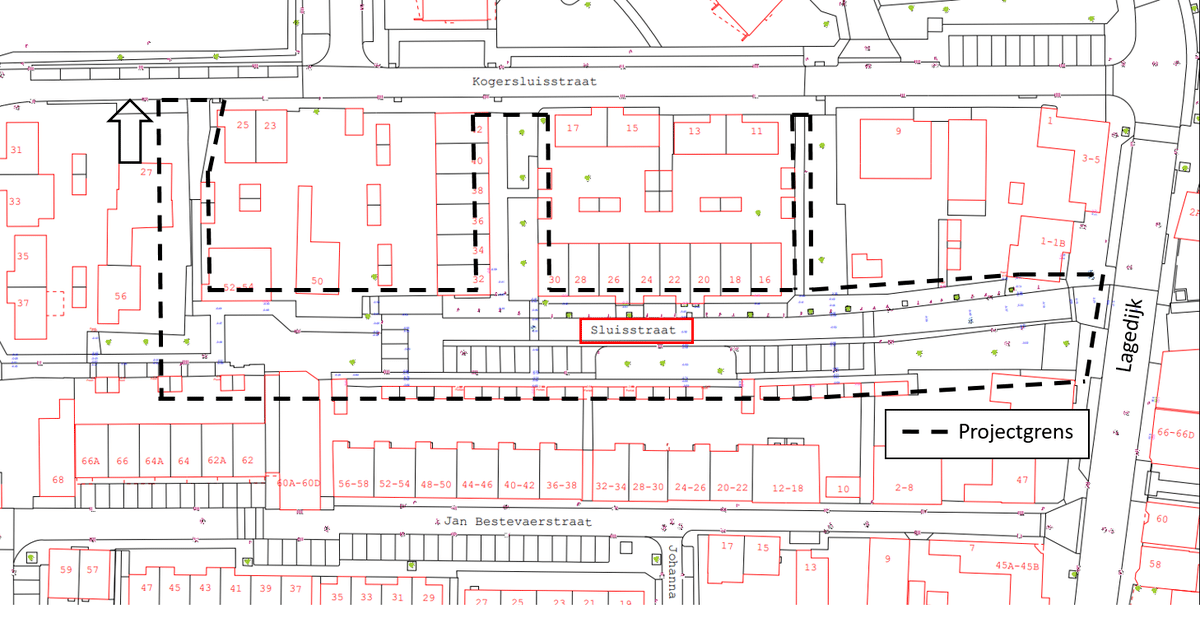

Op deze tekening ziet u het projectgebied. Klik om hem te vergroten.

Tijdelijke bushaltes

In verband met de werkzaamheden komen op 2 plekken tijdelijke bushaltes:

1. Op de Lagedijk ter hoogte van de kruising met het Schoolpad

2. Op de Verzetstraat nabij de hoek met de Raadhuisstraat.

Veelgestelde vragen

Tijdens de voorbereidingen van dit project informeren wij bewoners en belanghebbenden meerdere keren.

  • Bewonersbrief over de start van de werkzaamheden (06-11-2023)
  • Bewonersbrief over de inloopbijeenkomst voor Lagendijk (24-02-2023)
  • Bewonersbrief over de reactie van de bewoners op het voorlopig ontwerp voor de Lagendijk (10-02-2022)
  • Bewonersbrief over de inloopbijeenkomst voor de Sluisstraat (24-02-2023)
  • Bewonersbrief over de reactie van bewoners op het voorlopige ontwerp voor de Sluisstraat (10-02-2022)

Mist u een brief of wilt u alle bewonersbrieven voor dit project opvragen? Dan kan door ons te bellen via 14 075, vraag naar de projectleider René Bien.
